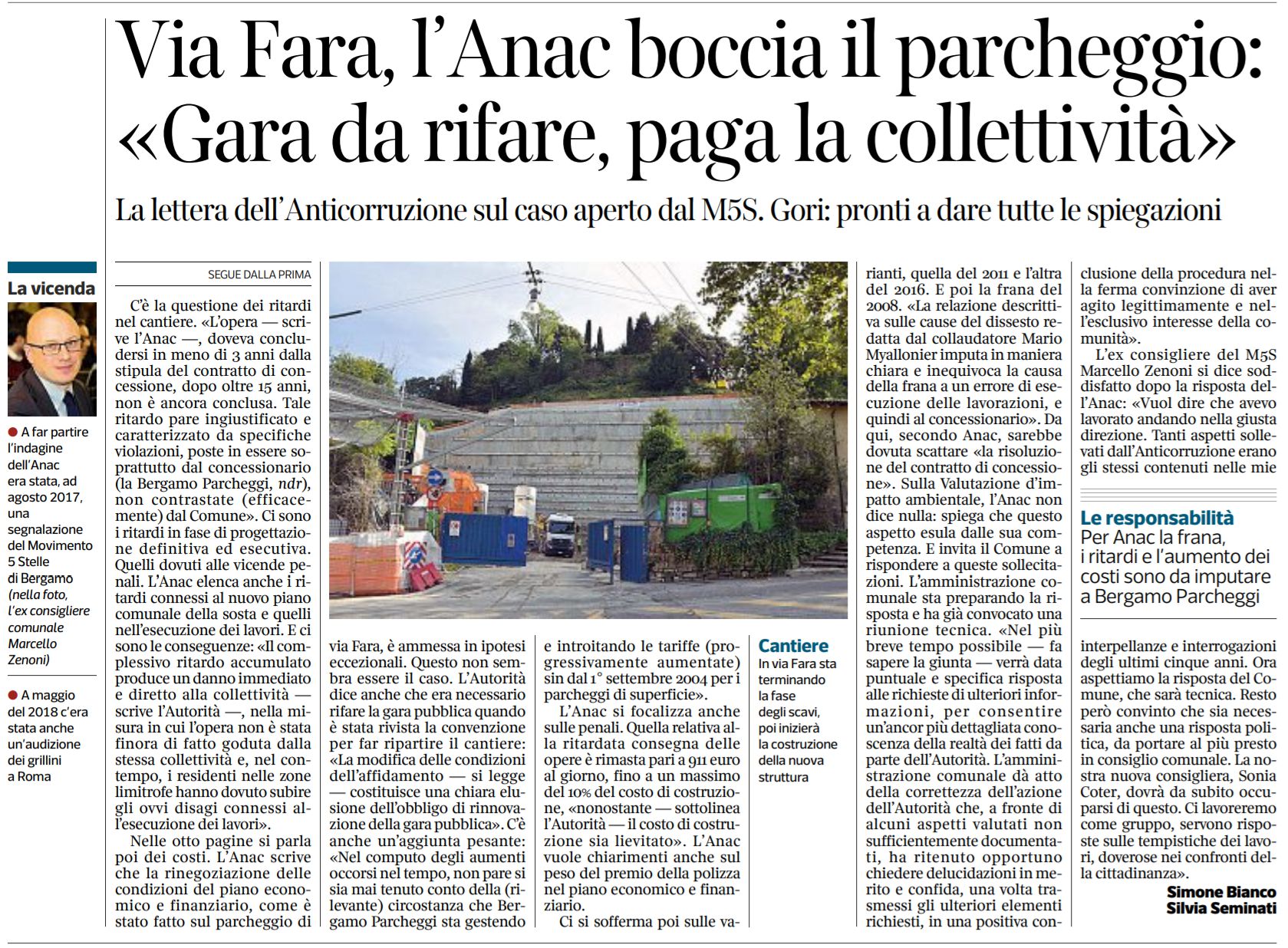

|
|
|
|
PARCHEGGIO DELLA FARA: L'ANAC FA LA DURA
Fara, Anac dura: “Inadempimenti della Bergamo Parcheggi”, contratto andava rescisso?
I risultati dell'istruttoria dell'Autorità anticorruzione sembrano
sottolineare in maniera decisa una serie di criticità che avrebbero
dovuto portare alla rescissione del contratto con la concessionaria
vale a dire la società Bergamo Parcheggi.
(...)
CHI CE L'HA PIU' BGGRANDE
LA FLESSIBILITA' UE
Conti pubblici, il governo chiede 12,6 miliardi di flessibilità. I
gialloverdi ne domandarono e ottennero solo 3,2. Record per Renzi: 14
Tra 2015 e 2018 l'Italia ha goduto di uno spazio di manovra di 30
miliardi di euro grazie alle clausole approvate dalla commissione
Juncker poco dopo l'insediamento. L'anno più "ricco" è stato il 2016,
quando sono stati concessi 0,83 punti di pil di deficit aggiuntivo per
gli investimenti, le riforme, i migranti e la sicurezza. Nel 2017 via
libera a 6 miliardi per migrazioni e terremoto, nel 2018 5 miliardi di
"margine di discrezionalità". Il Conte 1, dopo lo scontro sul deficit
nominale, si accontentò delle risorse per dissesto e ponte Morandi.
I circa 12,6 miliardi di flessibilità sul deficit strutturale che il
governo Conte 2 chiederà alla Commissione europea per il 2020 non sono
un record assoluto. L’esecutivo di Matteo Renzi, invocando il ciclo
negativo e le clausole per le riforme strutturali, gli investimenti e
le “emergenze” rifugiati e sicurezza, ottenne nel 2016 da Bruxelles il
via libera a uno scostamento da oltre 14 miliardi. Nel 2017 il
successore Paolo Gentiloni, oggi commissario in pectore agli Affari
economici, ha incassato uno spazio di manovra di 6 miliardi e per
l’anno dopo la Ue ha concesso un “margine di discrezionalità” di 5
miliardi. “Nel complesso”, ricorda l’economista Veronica De Romanis,
“considerando anche la modulazione degli sforzi richiesti in base
all’andamento dell’economia l’Italia ha goduto finora di oltre 30
miliardi di flessibilità” – come ama ricordare il presidente uscente
della Commissione Jean Claude Juncker – “a dimostrazione che il Patto
prevede già ampi spazi di manovra”. Quanto al Conte 1, dopo lo scontro
autunnale sul deficit e la manovrina estiva i gialloverdi per il 2019
hanno chiesto e ottenuto solo 3,2 miliardi per il crollo del ponte
Morandi a fronte della promessa di 18 miliardi di introiti da
privatizzazioni rimasta solo sulla carta.
(...)
GRANE GROSSE PER GORI2
L’idea di un mega parcheggio in Città Alta non poteva che
venire da un figlio della Fiat e Cesare Veneziani(1934-2004), uno del
CCD candidato del Polo delle Libertà batterà il democristiano Guido
Vicentini, uomo ormai dell’’800 anche per Bergamo. Per la precisione
Veneziani non aveva lavorato direttamente nel settore auto della Fiat
ma per i suoi numerosi satelliti: Impresit, Telettra e Magneti Marelli.
Ne conservava il modo manageriale, secondando quello che a livello
nazionale era lo stile del fare del cavaliere.
Veneziani governerà dal 1999 al 2004 e sono opere sue (1) la
costruzione del sottopasso del rondò delle Valli; (2) il parcheggio
alla nuova stazione autolinee; (3) la Fiera Nuova di Bergamo in via
Lunga; (4) la nuova biblioteca Tiraboschi di Mario Botta; (5) la
progettazione e cantierazione della Tangenziale Est di Bergamo - opera
in seguito cancellata tra le polemiche dalla successiva amministrazione
a sindaco Bruni e nel 2000 Veneziani sottoscrisse l'Accordo di
Programma per la costruzione del nuovo complesso degli Ospedali Riuniti
nell'area della Trucca, dando seguito ad una decisione presa dalla
precedente amministrazione Vicentini (dc) contro il parere degli
estensori del piano regolatore, che avevano scelto per l'opera l'area
della Martinella, a nord-est, a causa della natura paludosa dei terreni
della Trucca. Va detto che nel secondo dopoguerra è stato l’unico
sindaco che in qualche modo abbia cercato di dare soluzioni ai problemi
della città e quelli che sono venuti dopo di lui stanno ancora
masturbandosi impiccati dalla ferrovia e dall’A4 che costituiscono le
due barriere che isolano la città dal circondario.
(...)
|
|
|
|
|
Fara, Anac dura: “Inadempimenti della Bergamo Parcheggi”, contratto andava rescisso?
I risultati dell'istruttoria dell'Autorità anticorruzione sembrano
sottolineare in maniera decisa una serie di criticità che avrebbero
dovuto portare alla rescissione del contratto con la concessionaria
vale a dire la società Bergamo Parcheggi.
·
L'Autorità nazionale anticorruzione, (Anac), presieduta dal
dimissionario Raffaele Cantone, in un lungo e articolato documento
entra nel merito delle vicende del parcheggio ex Faunistico, in
particolare rispondendo alle sollecitazioni avanzate dai due ex
consiglieri del Movimento 5 Stelle a Bergamo, Marcello Zenoni e Fabio
Gregorelli.
I risultati dell'istruttoria sembrano sottolineare in maniera decisa
una serie di criticità che, secondo l'Anac, avrebbero dovuto portare
alla rescissione del contratto con la concessionaria vale a dire la
società Bergamo Parcheggi.
Sintetizziamo le tappe dello sfortunato parcheggio: dalla stipula della
convenzione del 20 maggio 2004, all'avvio dei lavori il 23 settembre
2008, alla frana il 30 dicembre del 2008. Fino alle varianti del 2011 e

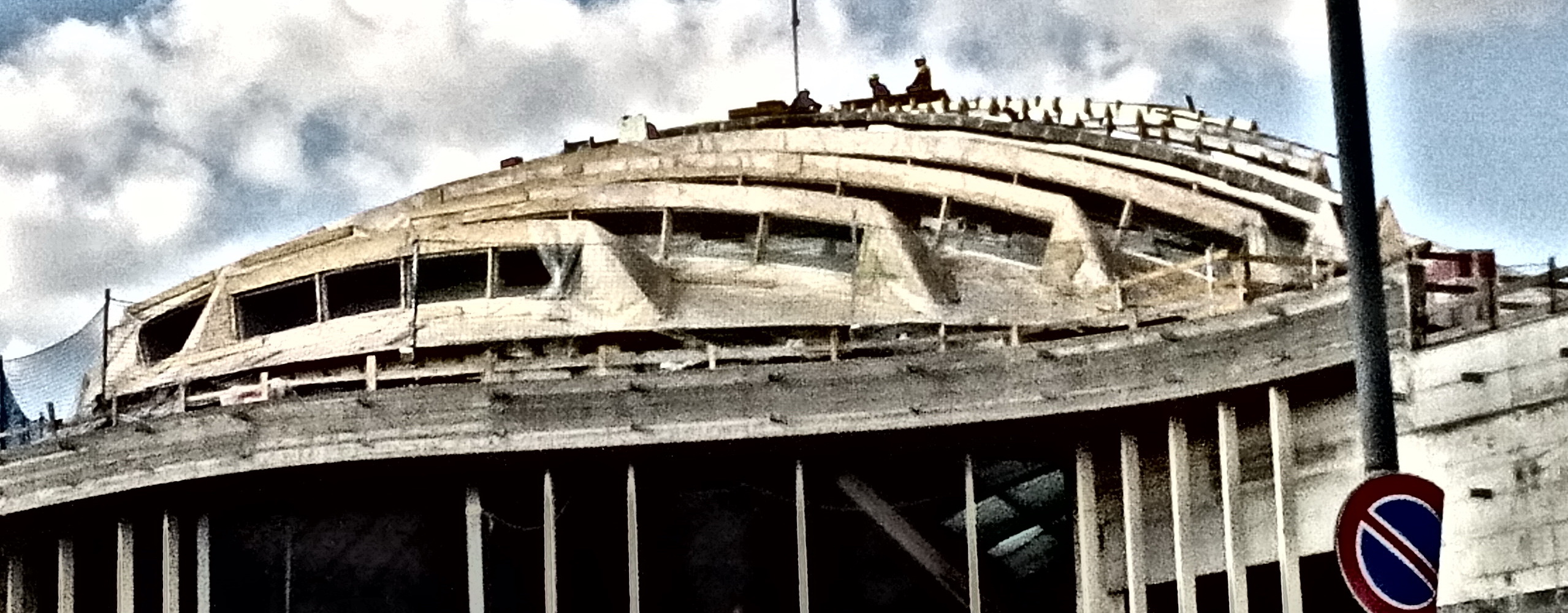

del 2016 e alla ripresa dei lavori il 12 settembre 2017.
L'opera, come si capisce, ha subito una sfilza di ritardi: doveva
concludersi in meno di 3 anni, ma dopo oltre 15 non è ancora finita:
“Ritardo ingiustificato e caratterizzato da violazioni soprattutto
della concessionaria e non contrastate efficacemente dal Comune”,
stigmatizza il documento dell'Anac.
Anche la frana, sostiene l'Anticorruzione è “imputabile alla
concessionaria, che ha eseguito sia la progettazione esecutiva che le
lavorazioni”, e sottolinea come la ditta che ha causato la frana, e che
eseguiva i lavori, vale a dire la Locatelli, fosse socia della Bergamo
Parcheggi con il 6%.
Ritardi si sono accumulati per il nuovo piano della sosta, dichiara
l'Anac e anche la nuova ditta appaltatrice, la Collini spa avrebbe
dovuto consegnare i lavori in 22 mesi, quindi nel marzo 2019, cosa che
non è avvenuta.
Tutti questi ritardi, sottolinea il dirigente dell'Autorità
anticorruzione “hanno prodotto danni alla collettività, diretti e
immediati: il parcheggio non è stato goduto dai cittadini che invece
hanno divuto subire disagi connessi ai lavori”.
Per non parlare della dilatazione dei tempi della concessione:
“prevista in un primo tempo in 29 anni e ora aggiornata a 90 anni”.
Anche sui costi dell'intervento, un Project financing, l'Anticorruzione
ha da rimarcare che gli aumenti sia in fase di progettazone esecutiva
che per le varianti del 2011 e del 2016 sono “causati da errori del
concessionario, ma poi finiscono col ricadere sulla collettività con
l'aumento della tariffa oraria e l'eliminazione delle strisce blu”.
Sotto la lente le due varianti dunque: quella del 2011 “per riparare a
un errore della concessionaria” e quella del 2016, “uno stravolgimento
dell'originaria concessione”.
L'Autorità anticorruzione elenca quindi gravi inadempimenti
contrattuali e soprattutto evidenzia ancora una volta che il Comune di
Bergamo, dopo la frana, avrebbe potuto senza particolari problemi
economici arrivare alla risoluzione degli stessi.
Il dirigente dell'Anac conclude invitando le parti a esprimere in 30
giorni le proprie controdeduzioni e a precisare “se e in che misura le
variazioni delle condizioni economiche dell'affidamento abbiano tenuto
conto delle criticità imputabili al concessionario e degli introiti già
conseguiti dalla Bergamo Parcheggi nella gestione dei parcheggi di
superficie dal 1 settembre 2004 a oggi”.
Infine chiede di fornire le tempistiche, ovvero indicare lo stato di
avanzamento dei lavori, che è quello che sollecitano il comitato No
Parking Fara e i cittadini da mesi.
